Appel à dons pour la restauration du clocher de l’église St-Hilaire
avec la Fondation du patrimoine
Participez au financement des travaux de restauration du clocher de l’église de Houssay en faisant un don sur www.fondation-patrimoine.org/80483
Réduction d’impôt de 66% du don dans la limite de 20% du revenu imposable.
Dépliant – Eglise Saint-Hilaire HOUSSAY
Réunion de chantier du 21 décembre 2022
Suite à l’étude et les estimations faites par le cabinet d’achitectes, la société BMH a procédé au calepinage des pierres. Cela consiste à relever le nombre et la taille des pierres à remplacer. Une analyse a également été effectuée afin de choisir le type de pierres à commander.
Ses divers prélèvements et les premières interventions de l’entreprise de maçonnerie ont révélé de mauvaises surprises.

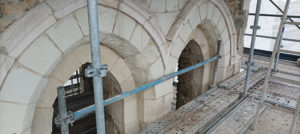

En effet, il apparaît que chaque bloc de tuffeau, au lieu d’être rectangulaire, a été coupé dans la diagonale, vraisemblablement pour des raisons d’économies. Ces coupes expliquent en partie la forte dégradation des tuffeaux.
Malgré près de 40 ans d’expérience, les professionnels n’avaient jamais vu une technique de la sorte.
Cette découverte a malheureusement des conséquences non négligeables sur le chantier :
– soit nous remplaçons les pierres à l’identique et il faut donc retailler chaque bloc et limiter d’ores et déjà la durée de vie de ces tuffeaux.
– soit nous creusons dans la maçonnerie pour loger les blocs rectangulaires de tuffeaux, ce qui nécéssite étayage et intervention progrssive sur chaque zone concernée.
Une estimation doit être présentée le 11 janvier pour la prochaine réunion de chantier.









Quelques vues de la commune depuis le haut de l’échafaudage

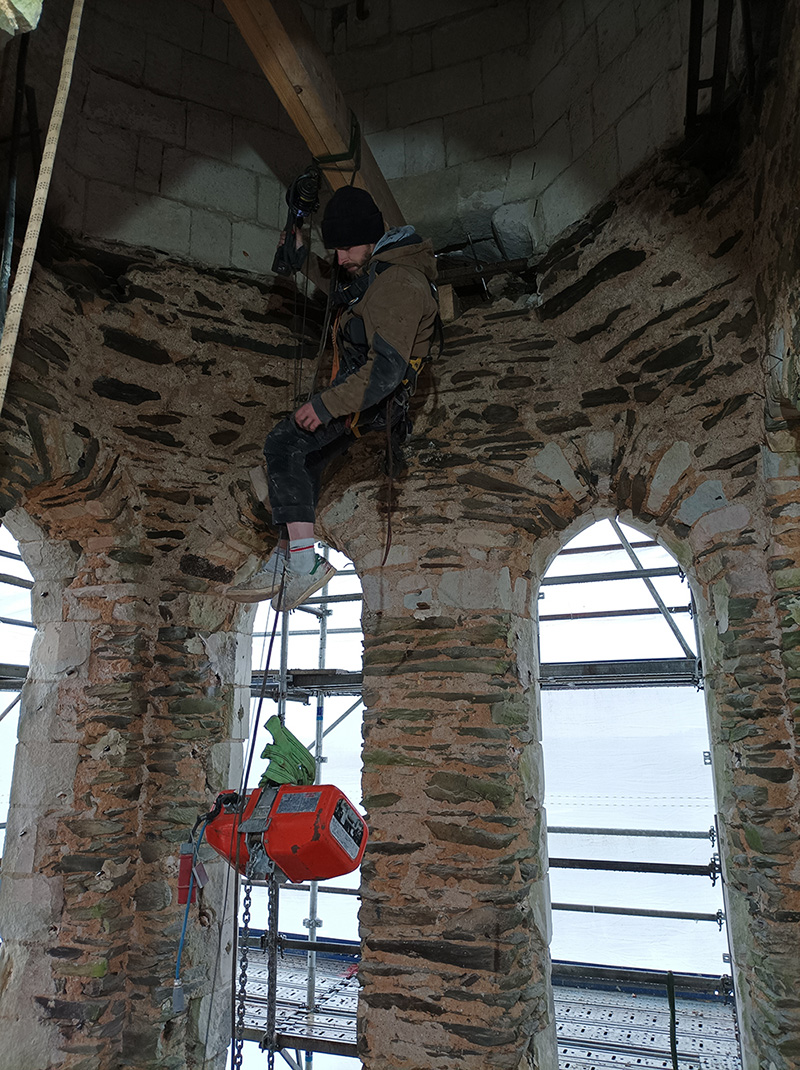

Montage des échafaudages intérieurs

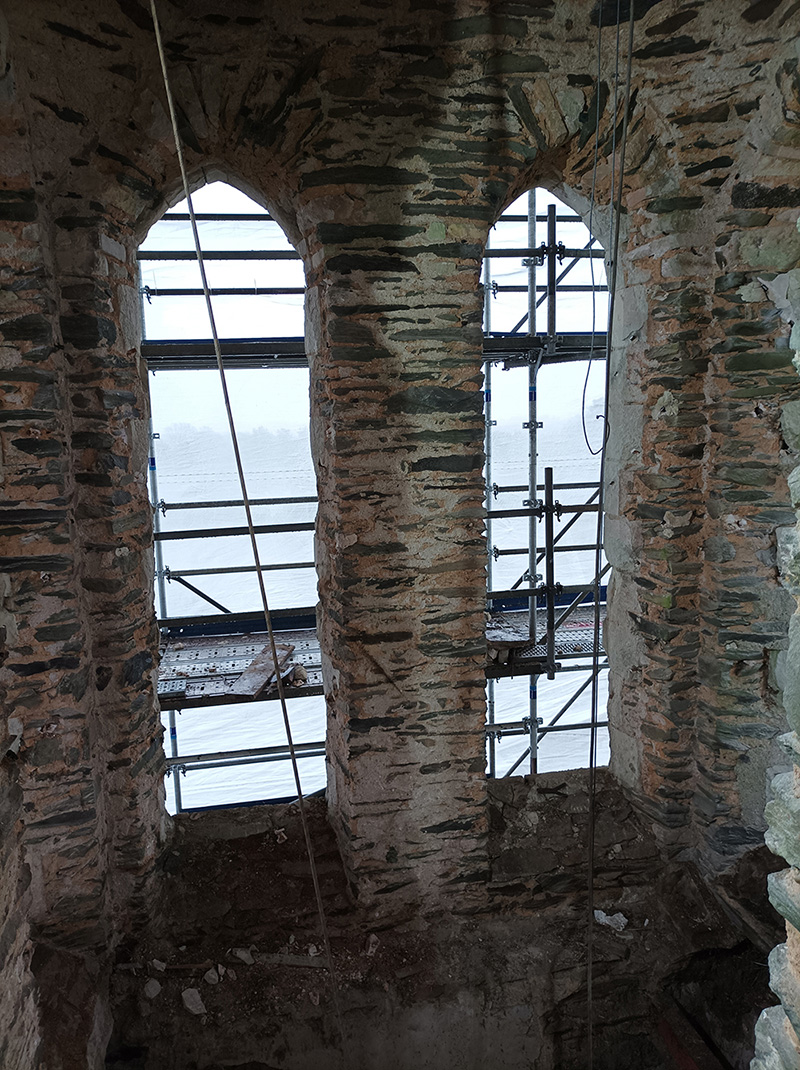

Le beffroi, les panneaux abat-son, les vitraux, les horloges et leur mécanisme ont été démontés pour laisser la place à l’échafaudage intérieur.
Du 22 novembre au 2 décembre 2022



Descente des cloches
Le mardi 15 novembre 2022, la société Art Camp a descendu les 2 cloches de l’église.
La cloche de gauche, bénie et installée le 26 octobre 1958, porte le nom de Marie-Louise-Marguerite. Elle pèse 335kg et donne un La dièse. A droite, la cloche d’origine (1862) porte le nom de Gabrielle-Marie, donne un Fa dièse et pèse environ 650kg.
Le beffroi et les échelles d’accès ont été également démontés pour pouvoir installer les échafaudages intérieurs.
Montage des échafaudages extérieurs
L’installation des échafaudages extérieurs a commencé début novembre et devrait se terminer le 18 novembre prochain.
L’entreprise de maçonnerie pourra alors débuter le calepinage des pierres pour passer les commandes au plus vite.
Les cloches vont être déposées le 14 ou 15 novembre pour permettre le montage des échafaudages intérieurs.
Les vitraux, quant à eux seront déposés au plus tard le 2 décembre.

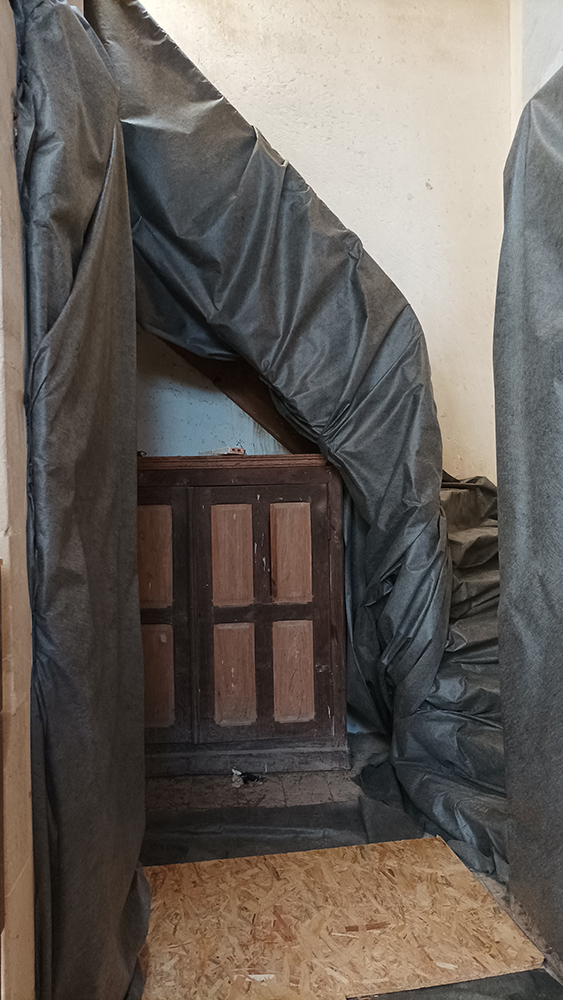

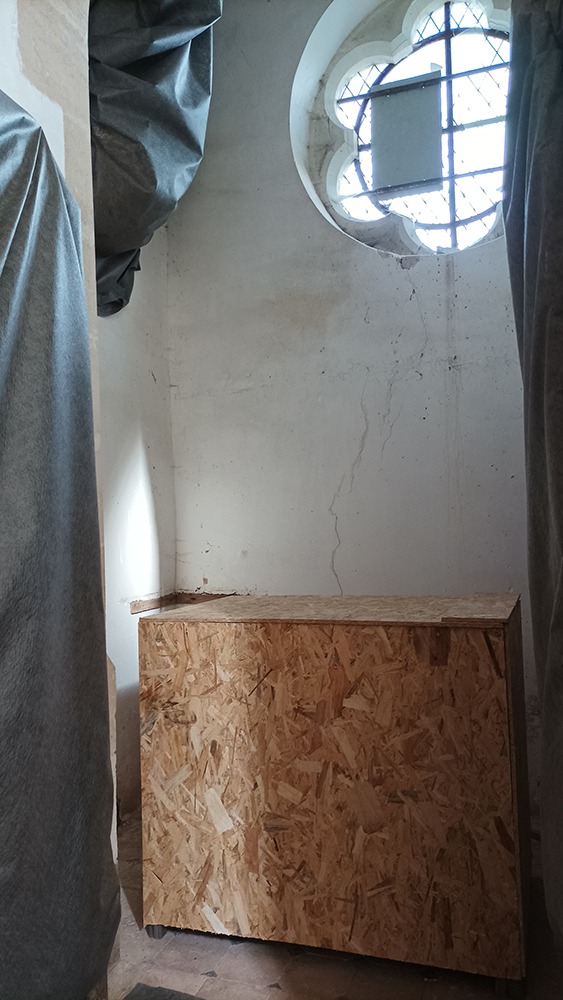

A l’intérieur, l’escalier, les statues et les fonds baptismaux ont été protégés et/ou coffrés.
Grand nettoyage de la nef
Les membres du conseil municipal ont dégagé et nettoyé la nef de l’église avant le démarrage des travaux.
Les éléments fragiles ont été protégés et déplacés.
Plan d’installation du chantier
Lancement des travaux de restauration du clocher de l’église Saint-Hilaire
Suite au diagnostic réalisé courant 2020 par l’architecte Madame LE BEC et le cabinet ARCHAEB, l’urgence des travaux s’est portée sur la restauration du clocher.
Après définition du projet et appel d’offres, les entreprises ont été retenues pour un montant total de travaux de 513056,07 €TTC.
• Lot 1 : Installations-Maçonnerie-Pierre de taille, par l’entreprise BMH pour un montant de 209 805.54 € HT soit 251 766.65 € TTC
• Lot 2 : Echafaudages, par l’entreprise Entrepose Echafaudages pour un montant de 49 389.00 € HT soit 59 266.80 € TTC
• Lot 3 : Charpente-Couverture, par l’entreprise SARL TRAVERS LUTELLIER COUVERTURE pour un montant de 13 387.18 € HT soit 16 064.62 € TTC
• Lot 4 : Vitraux-Serrurerie/Ferronnerie, par l’entreprise SAS Anciens Ateliers Barthe-Bordereau pour un montant de 30 955.00 € HT soit 37 146.00 € TTC
• Lot 5 : Art Campanaire-Beffroi-Accès-Menuiserie bois par l’entreprise SARL ART CAMP pour un montant de 126 510.00 € HT soit 151 812.00 € TTC
Le 28 septembre 2022, l’ensemble des parties étaient réunies à Houssay pour signer le démarrage des travaux.
Une première réunion de chantier dans la foulée a permis de préciser le calendrier de chacune des entreprises.
A compter de début novembre 2022, le parking de l’église sera fermé au public et sécurisé pour le déchargement et l’installation des échafaudages.
L’entreprise Art Camp devra dans le même temps descendre les 2 cloches pour restauration avant la contruction du nouveau beffroi.
